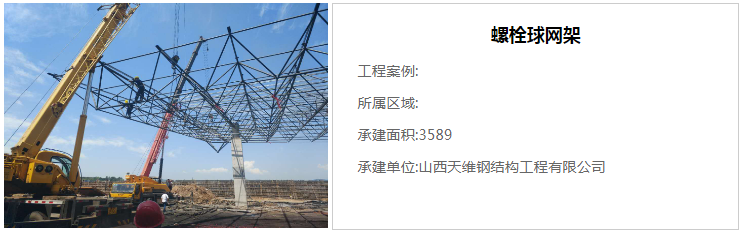

吊車吊裝前準備工作:
1、吊車要進行充分的保養,并且應具有技術質量監督局頒發的特種設備準用證。
2、吊裝鋼絲繩、卸扣必須具有質量合格證。
3、吊耳必須有材質合格證,吊耳焊接應可靠,并通過聯合檢查。
4、網架安裝前,必須對結構上的軸線及埋件進行復測。達到設計要求后,方可進行網架安裝,如發現埋件不符合要求,必須進行修正處理。埋件平整度及標高不符要求,必須用鋼板填平。
網架鋼結構吊裝過程:
1、網架在吊裝過程中,需要考慮在吊裝過程中不要有超限應力桿件出現,造成網架結構變形和受損;
2、網架上的吊點處應經過計算確定。在正式起吊之前,應行試吊,將網架吊起20至30cm,停止提升,檢查繩索安全和網架受力點分布是否均勻,桿件是否出現變形,檢查一切正常后,方可正式起吊。
3、當網架起吊到比柱頂標高高出 30cm左右時,四臺吊車同步,緩緩進行空中移位,同時四根鋼繩分別在四方向拉緊,防止構件與起重機大臂相互碰撞,將網架移至柱頂,緩緩落在支座上,將支座與柱頂鋼板點焊,然后松鉤;
4、網架提升的關鍵是各臺吊車的起吊速度一致,否則易造成網架受扭,焊縫開裂。在起吊前要向所有吊車工進行技術交底,統一吊裝口令,要求四臺吊車的吊車工必須嚴格遵守起吊指揮的命令,嚴格控制吊裝速度,吊裝指揮在吊裝過程中要仔細觀察每個細節,及時發出相應命令,確保吊裝成功。
5、吊裝完成后,應詳細檢查吊裝過程中涂層的擦傷,并補刷油漆,對所有的連接螺栓應逐一檢查,以防漏擰或松動。
以上是我司施工部在施工期間吊裝前、吊裝過程中的詳細過程!
常源焦化煤倉封閉工程作為環保督促單位工程,由天維鋼結構工程有限公司承制。煤倉的建設要求十分嚴格,螺栓球網架工程跨度大,網架工程噸數高,并且還要進行高空位移等諸多技術性難題。我們山西天維鋼結構工程有限公司做到啦!為環保工程注入了新的血液,為我司工程案例添加了新的寶貴經驗!
